项目案例

真实项目,更容易判断怎么做

从工商业光伏、山地运输到铁塔、边坡和竹木转运,查看不同地区、物料规模和现场条件下的无人机吊运项目。

查看典型案例

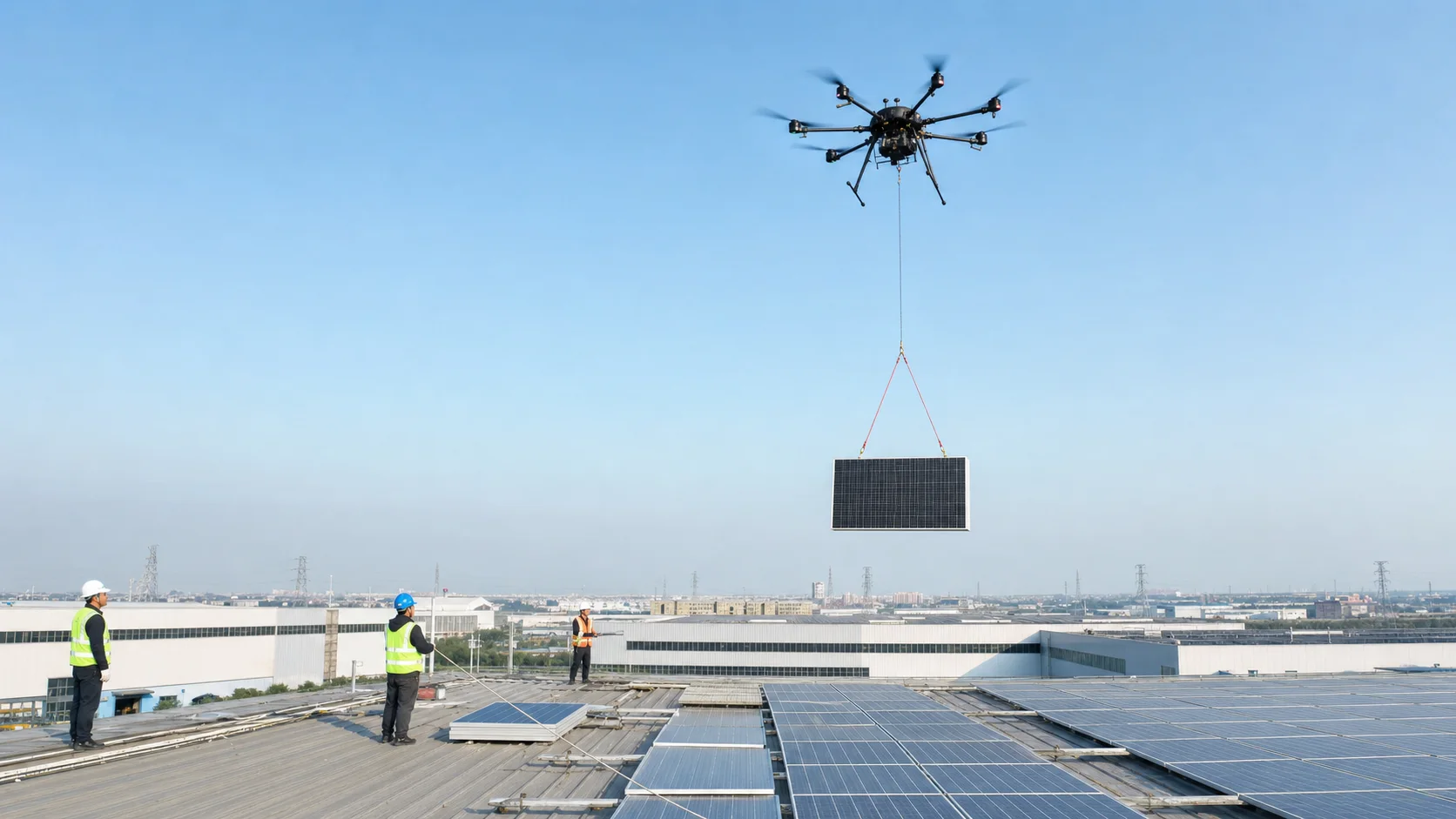

无人机在工商业厂房屋顶吊运单块光伏组件

典型案例

不同场景的无人机吊运项目

项目地区和数量以大致范围或约数呈现,方便对照物料规模、现场条件和组织方式。

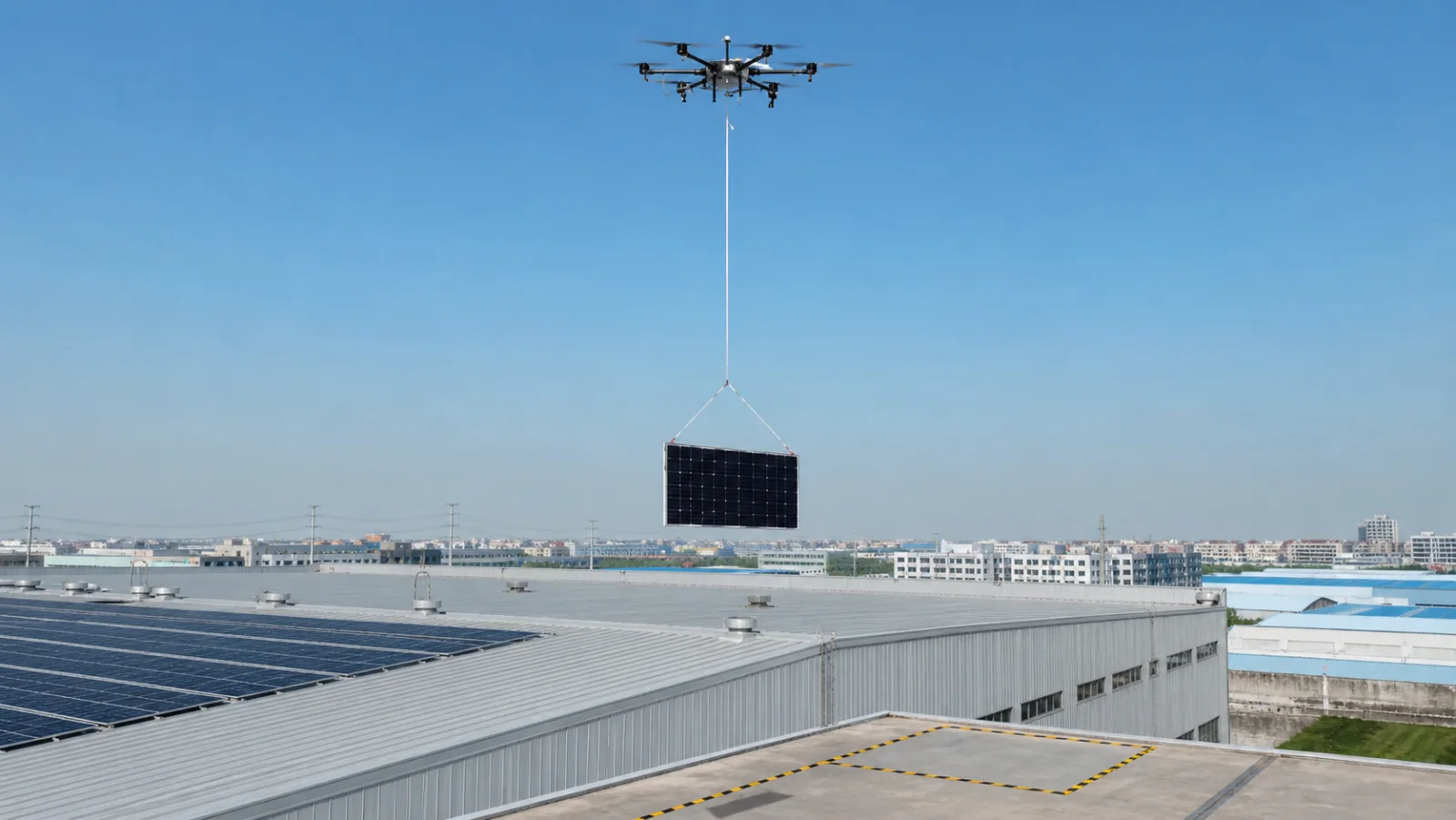

厂房屋顶光伏组件分区吊运 工商业光伏

厂房屋顶光伏组件分区吊运

华东 · 江苏 约 8,000 张组件 3 个屋面吊点 · 分 15 天组织
吊运物料
光伏组件约 8,000 张、踏板 1,000 块、夹具 500 套
现场难点
吊车缺少站位,屋面存在多个卸货点,人工搬板速度慢。
组织方式
按屋面施工区域拆分批次,提前确认起吊点、卸货点、航线和地勤配合。
项目结果
组件、踏板和夹具按屋面分区到位,减少屋顶二次倒运。
查看工商业光伏方案

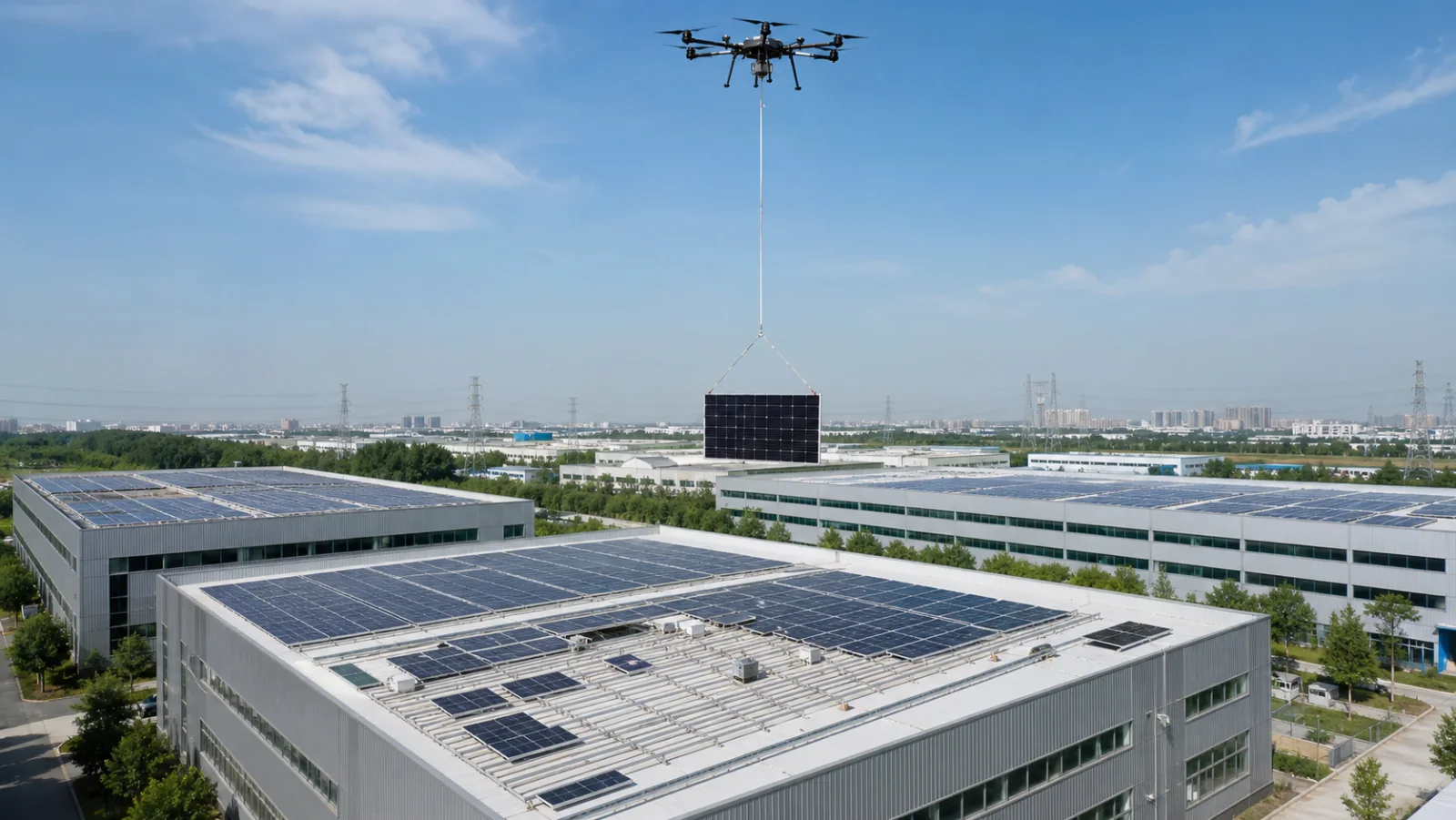

产业园多楼栋、多吊点协同 分布式光伏

产业园多楼栋、多吊点协同

华南 · 广东 约 3,000 张组件 8 个卸货点
吊运物料
光伏组件约 3,000 张、水泥石墩 200 个
现场难点
楼栋分散、吊臂覆盖不足,施工批次与屋面进度不一致。
组织方式
按楼栋和进场时间分区组织,逐一确认吊点、组件暂存区和人员配合。
项目结果
按楼栋施工顺序分批进场,降低组件在屋面长距离搬运。
查看吊车受限方案

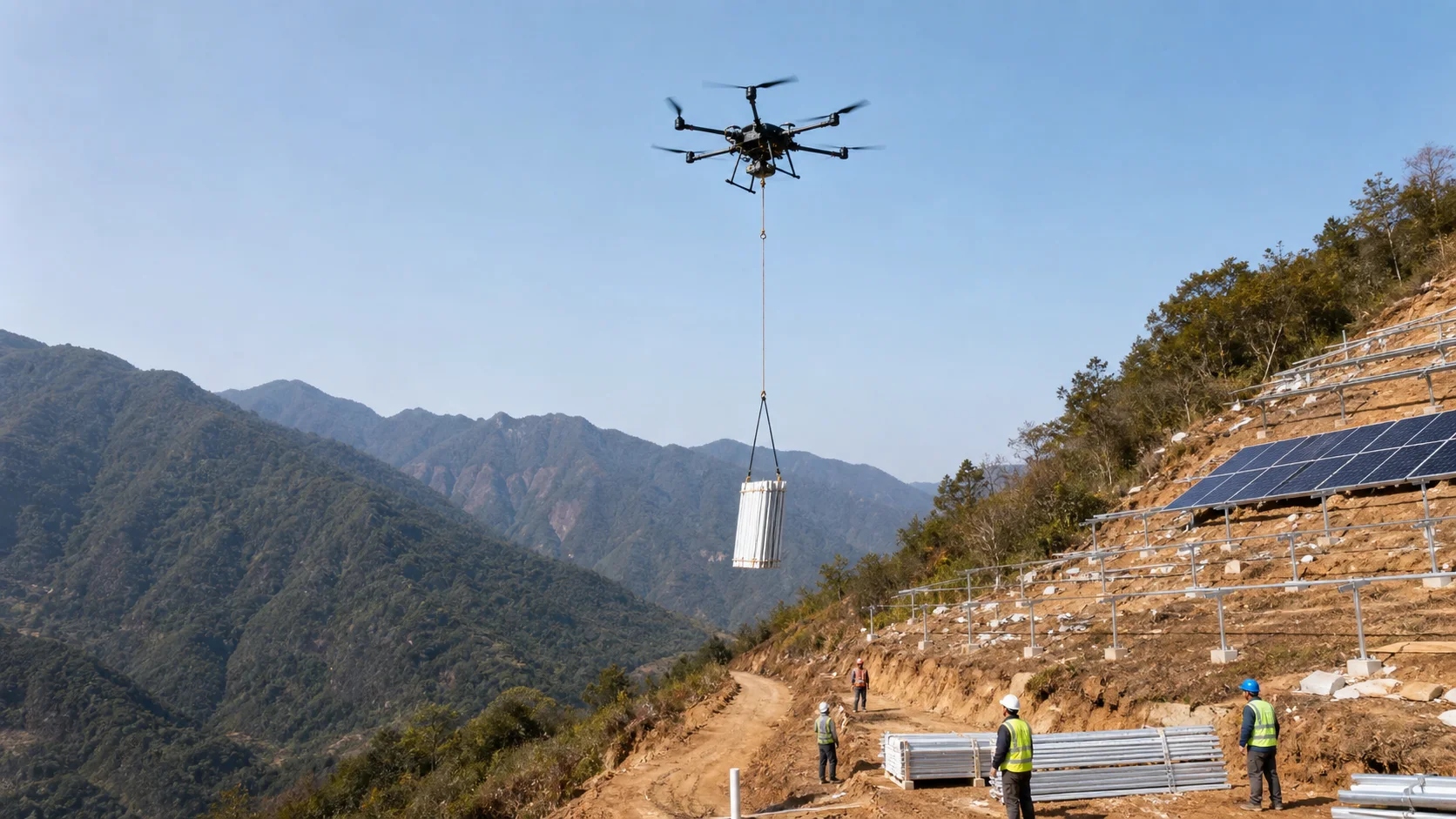

道路不便的光伏物料上山 山地光伏

道路不便的光伏物料上山

西南 · 云南山区 约 20,000 张组件 运距约 500 米 · 落差约 100 米
吊运物料
光伏组件约 20,000 张、支架与预埋件约 700 组
现场难点
山路通行困难,人工搬运距离长,组件、支架等物料需要分批送达。
组织方式
结合落差、水平距离和落点条件规划批次,减少人员在陡坡长距离搬运。
项目结果
组件、支架与预埋件按施工面分批送达。
查看光伏吊运场景

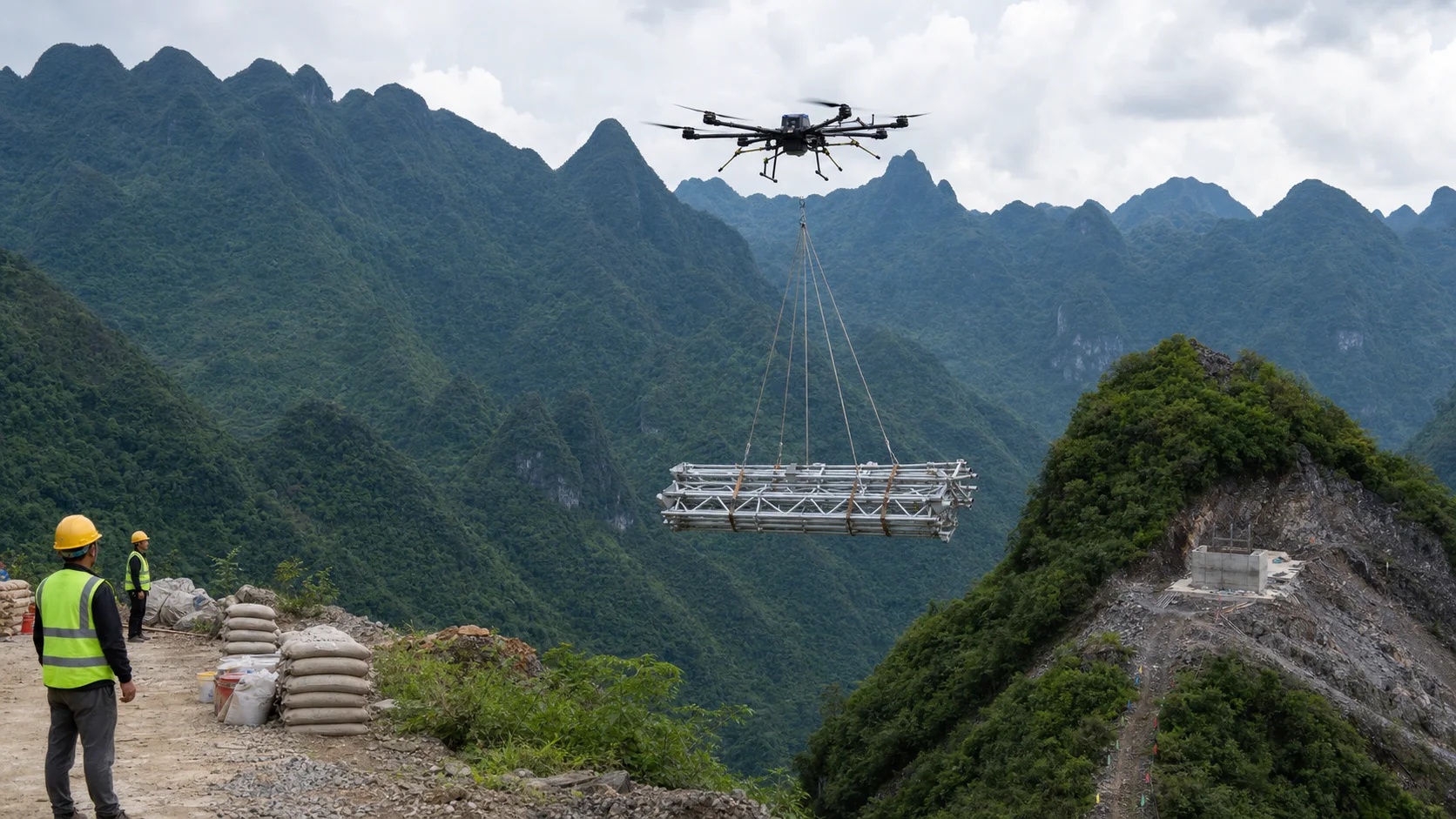

偏远铁塔点位设备与物料补给 通信与电力

偏远铁塔点位设备与物料补给

西南 · 贵州山区 3 个偏远塔基 单程约 1,500 米 · 落差约 400 米
吊运物料
塔材与混凝土 300 吨
现场难点
塔基远离道路,塔材和混凝土靠地面运输与人工上山效率低。
组织方式
在道路可达处设置起吊点,按塔材规格、混凝土批次和塔基接收条件分批转运。
项目结果
塔材与混凝土按 3 个塔基点位配送,减少长距离人工背运。
查看铁塔吊运场景

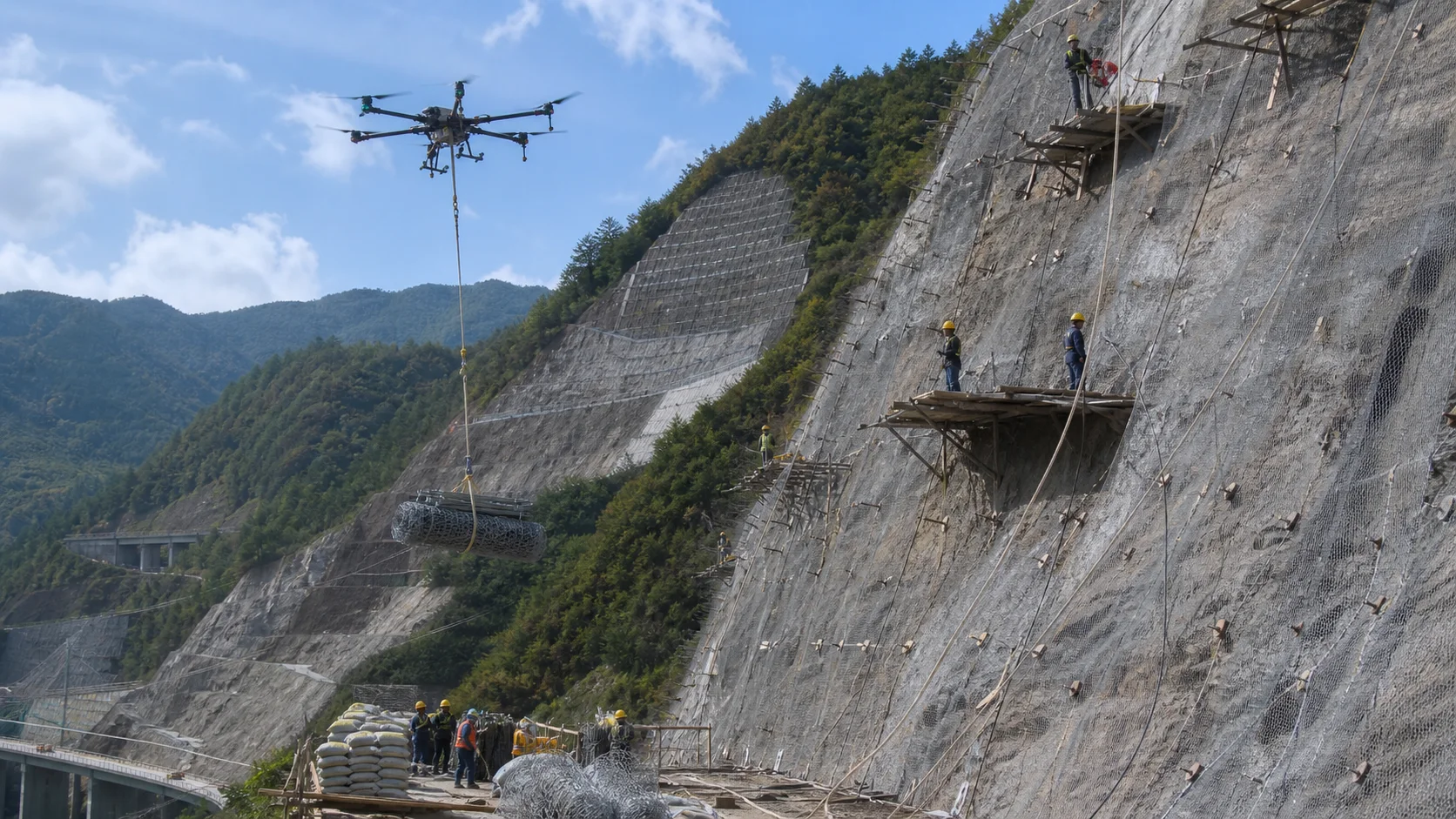

边坡治理材料短距离上运 边坡工程

边坡治理材料短距离上运

华中 · 湖北 5 个坡面作业点 坡面落差约 320 米
吊运物料
防护网、槽钢、混凝土约 400 吨
现场难点
坡面陡、地面机械难靠近,人工背运存在效率和安全压力。
组织方式
确认坡脚起吊区和 5 个坡面卸货点,按施工节奏配送防护网、槽钢和混凝土。
项目结果
材料按坡面施工点配送,缩短地勤在陡坡上的转运距离。
查看边坡吊运场景

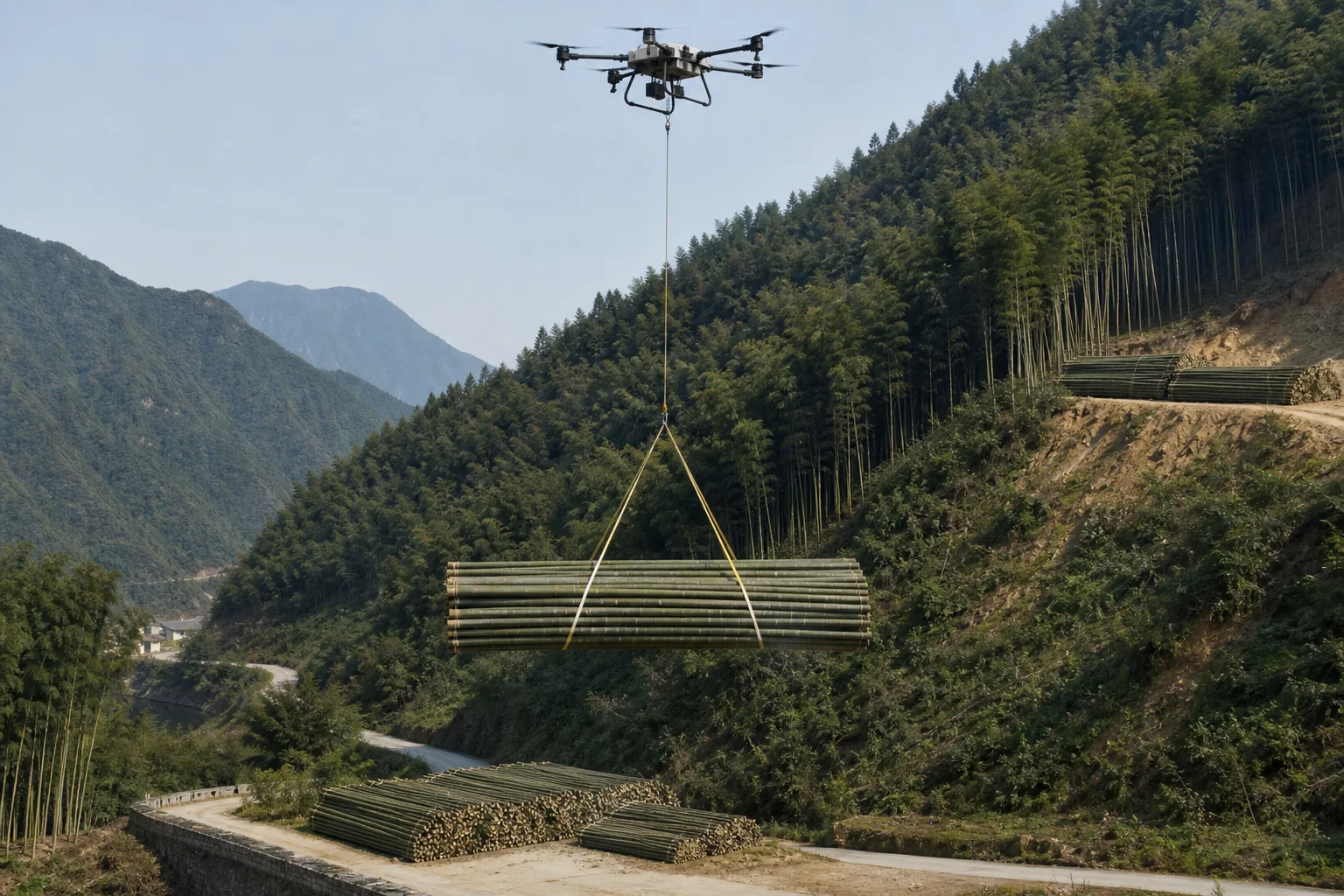

毛竹与楠竹集中下山转运 农林转运

毛竹与楠竹集中下山转运

华东 · 浙江林区 毛竹约 2,000 吨 单程约 520 米 · 落差约 160 米
吊运物料
打堆毛竹约 2,000 吨
现场难点
竹材分散在山坡,人工拖运距离长,集中点与道路之间通行不便。
组织方式
先按长度和重量完成打堆捆扎,再围绕起吊点、卸货点连续组织架次。
项目结果
竹材在山下集中卸货,减少人员往返拖运。
查看竹材吊运场景

提交相似项目

现场信息越完整,案例参考才越有价值

建议从三个角度拍摄现场:起吊点、卸货点和中间航线,同时准备物料清单、单件重量、总量、计划时间和现场联系人。

项目位置与起落点 物料、重量与总量 现场照片或视频 计划工期与进场时间

FAQ

常见问题

这些案例是固定施工方案吗?

不是。页面整理的是常见项目限制和组织思路,具体机型、载重、航线、人员配置和报价仍需结合现场资料确认。

我的项目和案例不完全一样,可以提交吗?

可以。只要提供项目地点、物料、重量、总量、起落点和计划时间,平台就可以先做初步判断。

案例中的组织方式可以直接套用吗?

不建议直接套用。不同项目的空域、障碍、距离落差、天气和现场配合差异较大,需要由作业团队进一步评估。

提交案例相似项目时需要提供什么?

建议准备起吊点、卸货点和中间航线的照片或视频,并补充物料清单、单件重量、总量、距离落差和工期。

有相似项目需要评估?

提交地点、物料、重量和现场资料,先做无人机吊运可行性与报价判断。
